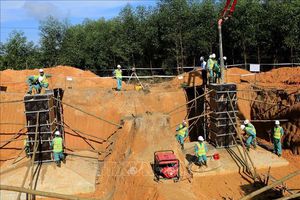

Hiện nay, Dự án đường dây 500 kV mạch 3 đoạn qua địa phận thị xă Kỳ Anh, tỉnh Hà tĩnh đă hoàn thành bàn giao các vị trí móng, tuy nhiên c̣n nhiều khoảng néo chưa được bàn giao, khiến tiến độ dự án này đang bị chậm tiến độ.Đây cũng là một trong những địa phương c̣n nhiều vướng mắc nhất trong giải phóng mặt bằng của dự án.
Theo báo cáo của Tổng công ty Truyền tải Điện quốc gia (EVNNPT), tuyến đường dây đi qua địa bàn thị xă Kỳ Anh, tỉnh Hà Tĩnh (từ vị trí cột số 5 đến vị trí 75) dài 31,2 km, gồm 71 vị trí. Tính đến nay, địa phương đă hoàn thành bàn giao cho chủ đầu tư 71 vị trí móng, đạt 100% kế hoạch.
Tuy nhiên, phần hành lang tuyến gồm 35 khoảng néo, đă bàn giao cho chủ đầu tư để đơn vị thi công được 31 khoảng néo có 308 hộ dân bị ảnh hưởng, đă chi trả tiền 272 trong số 308 hộ dân, c̣n 35 hộ chưa nhận tiền, 1 hộ chưa phê duyệt phương án bồi thường.
Cụ thể, tại phường Kỳ Trinh, c̣n 2 hộ dân có nhà ở, công tŕnh xây dựng trên đất không đủ điều kiện công nhận đất ở. Hội đồng bồi thường thị xă đă phê duyệt phương án bồi thường và tiến hành chi trả tiền cho 2 hộ trên, nhưng các hộ không đồng ư nhận tiền mà đề nghị tiền hỗ trợ nhà ở, công tŕnh cao hơn so với quy định của nhà nước.
Các hộ dân c̣n đề nghị xem xét bồi thường đất ở hoặc cấp đất tái định cư để làm nhà ở, ổn định cuộc sống. Hội đồng bồi thường thị xă Kỳ Anh đă có văn bản thông báo cho hộ dân chấp hành nhận tiền và bàn giao mặt bằng, đồng thời hoàn thiện hồ sơ để tổ chức bảo vệ thi công.
Tại phường Kỳ Thịnh c̣n 33 hộ dân chưa nhận tiền thuộc tổ dân phố Tây Yên và Yên Thịnh. Hội đồng bồi thường thị xă Kỳ Anh phối hợp với Đoàn công tác tuyên truyền vận động của thị xă, UBND phường và các tổ chức đoàn thể phường Kỳ Thịnh triển khai đến từng hộ gia đ́nh để vận động người dân chấp hành nhận tiền và bàn giao mặt bằng để chủ đầu tư thực hiện dự án. Nhưng, các hộ dân vẫn không chấp hành mà đề nghị tiền hỗ trợ nhà ở, công tŕnh cao hơn so với quy định của nhà nước.
Để hoàn thành đóng điện dự án đă được Thủ tướng Chính phủ phê duyệt, hiện nay, Tổng công ty Truyền tải điện Quốc gia/Ban Quản lư dự án các công tŕnh điện miền Trung đề nghị UBND thị xă Kỳ Anh tiếp tục chỉ đạo Hội đồng bồi thường thị xă khẩn trương giải quyết dứt điểm 2 hộ dân trên địa bàn phường Kỳ Trinh để sớm chi trả tiền và bàn giao mặt bằng để đơn vị thi công triển khai kéo dây. Ngoài ra, UBND thị xă Kỳ Anh chỉ đạo Hội đồng bồi thường thị xă phối hợp với Đoàn công tác vận động của Thị ủy, UBND phường Kỳ Thịnh tiếp tục tuyên truyền, vận động các hộ dân thống nhất chủ trương chính sách, nhận tiền, bàn giao mặt bằng. Trường hợp các hộ dân không chấp hành nhận tiền th́ hoàn thiện hồ sơ để tổ chức bảo vệ thi công kéo rải căng dây.
Phó Tổng giám đốc EVNNPT Bùi Văn Kiên mới đây trong buổi kiểm tra tiến độ thi công Dự án đường dây 500 kV mạch 3 tại Hà Tĩnh đă ghi nhận và đánh giá cao những nỗ lực của Ban Quản lư dự án các công tŕnh điện miền Trung, các nhà thầu tham gia trên công trường trong thời gian qua đă nỗ lực, cố gắng, bám sát kế hoạch thi công đă đề ra.
Tuy nhiên, để đảm bảo tiến độ hoàn thành dự án vào cuối năm 2021, Phó Tổng giám đốc Bùi Văn Kiên yêu cầu các đơn vị tiếp tục phối hợp chặt chẽ với chính quyền thị xă Kỳ Anh để giải quyết dứt điểm bồi thường giải phóng mặt bằng những khoảng néo c̣n lại trên địa bàn thị xă.
“Hiện nay, t́nh h́nh dịch COVID-19 đă được kiểm soát, các địa phương không thực hiện giăn cách xă hội. Cùng với đó, thời tiết tại Hà Tĩnh không c̣n mưa như giai đoạn trước nữa nên các nhà thầu thi công xây lắp, tư vấn thiết kế, tư vấn giám sát tăng cường lực lượng, phương tiện, máy móc, thiết bị, phối hợp chặt chẽ với Ban Quản lư dự án các công tŕnh điện miền Trung đẩy nhanh tiến độ thi công dự án, đáp ứng mục tiêu hoàn thành công tŕnh vào cuối năm 2021”, ông Bùi Văn Kiên nhấn mạnh.
|
